最佳分辨率:1024 -  设为首页 -  加入收藏
返回揭阳新闻网
新闻报料:8276111 广告联系:8210420
 相关新闻
·第十五届全运会赛期确…
·为两岸关系指明正确方…
·力争中压燃气锅炉9月…
·便利化通关助中药材走…
·提“颜值”修“内涵”…
·教育部专项行动将整治…
·积极培育新质生产力 …
·扩绿兴绿护绿并举 增…
·市工艺美术行业协会入…
·多部门聚焦设备更新和…
·推动国防动员和后备力…
·让电商为“百千万工程…
·春日融融 税阅相伴
·“五举措”扎实推进普…
·占停人行道?“大脸盆…
·加强人畜共患病防治,…
·防溺水要上心
·乐享健身
·共商老体协发展大计
·岭南名家曾习经
·让童心在自主游戏中绽…
·英歌进校园 多彩大…
·用爱敲开教育的大门
·“我愿为山区教育事业…
·写读书笔记的方法
·银行理财纷纷布局黄金…
·优化支付服务新规落地…
·中小银行补降存款利率
·工程机械板块涨幅居前…
·百余只产品反弹超30…
·紧盯重点领域,有力有…
·聚焦“高效办成一件事…
·以高质量组织工作助推…
·让更多南阳山区故事传…
·绿美建设见成效 美…
·提高群众环保意识 …
·真情为民办实事 贴…
·开展普法宣传 关爱心…
·弘扬革命精神 赓续红…
·棋逢对手切磋棋艺 赛…
·国家统筹融资信用服务…
·对美国两家公司采取反…
·秦皇岛出入境边防检查…
·一只保温杯的跨境电商…
·马斯克说AI很快就要…
·医保药品目录品种范围…
·知“帕”不怕 中医介…
·越南万盛发集团原董事…
·清洁过度可能更容易过…
·对无痛分娩要减少“误…
·揭阳农商银行奋力写好…
·发挥各级代表作用 推…
首页揭阳日报PDF版
大南海天然气热电联产项目加快建设
力争中压燃气锅炉9月底前投产

时间:2024/4/12

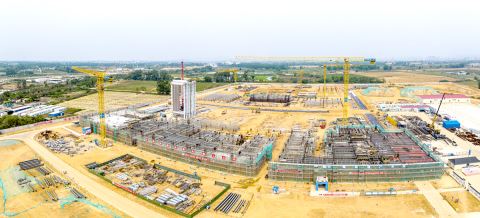

  本报讯(记者 郑楚藩) 揭阳大南海天然气热电联产项目自去年底开工以来,进展顺利,目前正倒排工期加快建设,大力推进厂外天然气管线、电力出线、原水/自来水供应、园区热网等配套工程建设(见图。郑楚藩 摄),力争中压燃气锅炉今年9月底前投产。

  大南海天然气热电联产项目是广东省2023年重点建设项目,位于大南海石化工业区南部产业组团东北角,占地面积300亩。项目规划2台F级燃气-蒸汽联合循环机组,同时配置1台90t/h中压燃气锅炉,总投资约28.6亿元。项目建成投产后,将为大南海石化工业区提供优质高效、安全可靠的清洁能源保障。

  截至3月中旬,项目累计完成投资5.62亿元。目前,项目已完成场平工作及地基处理工程,项目主体建安工程正按节点计划稳步有序推进,计划今年年底前完成余热锅炉受热面吊装、主厂房屋面断水、燃机开始安装、#1机组厂用电受电及循环水通水等里程碑节点。
